年發電超4億千瓦時!中建八一郯城風電項目并網
訪問次數 :
發布時間 :2026-01-20
近日,中建八一承建的山東省十四五首批集中式陸上風電項目 —— 臨沂市郯城縣 TC-1 風電項目并網發電,一座座 “超級風車” 矗立魯南大地,直徑 220 米的巨大葉輪緩緩轉動,每一圈 “轉” 出 14 千瓦時綠電,匯入電網連接千家萬戶,為區域發展注入綠色動能。

借風之力,織就 190 兆瓦綠電網絡
臨沂市郯城縣 TC-1 風電項目總裝機容量 190 兆瓦,配套建設 31 臺風力發電機組、1 座 220 千伏升壓站、87 公里集電線路及 6 公里外送線路,是山東省重大實施類項目。

項目綜合考慮風向、地形、道路等因素,在 366 平方公里的場地內敲定 31 處風機點位,107 天完成約 78.7 萬噸結構運輸組裝,30 天完成升壓站全部設備安裝,采用無人機穿導線技術穿越河流、樹林、高速、鐵路等復雜環境,高效完成電網集成線路連接,為風機并網奠定堅實基礎。

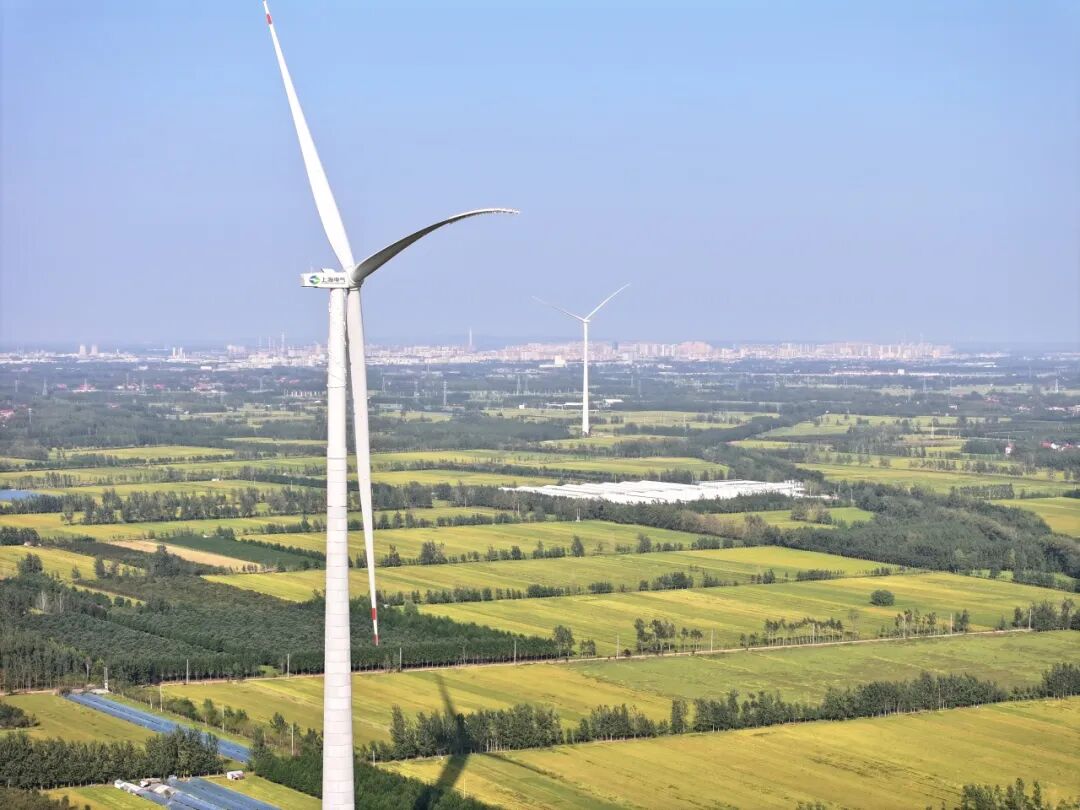

當高空的自然風掠過 31 臺風機,220 米的巨大葉輪開始轉動,綠色電能接入電網 “流” 進千家萬戶,項目預計年發電量超 4 億千瓦時,相當于減少二氧化碳排放約 36 萬噸。
追風之旅,攻堅 185 米超高混塔
項目風機輪轂安裝高度 185 米,與同類型風機相比堪稱 “大個子”,施工過程中連續攻克大型設備長途運輸、管片生產、高空吊裝等系列難題。

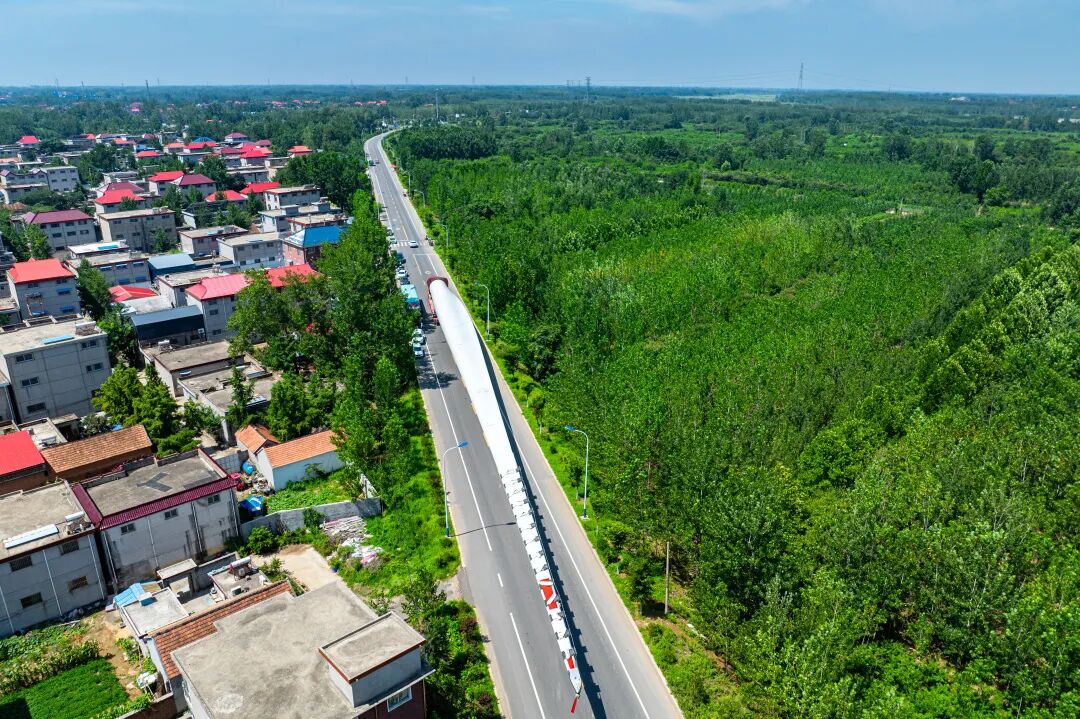

面對 5000 余個塔筒管片的生產任務,項目在 60 公里外建立臨時 “衛星工廠”,40 天內投產;通過提前規劃葉片 “最優運輸路徑”,新建、改造道路 25.4 公里,讓百米巨大葉片從最遠 600 公里外順利運抵。

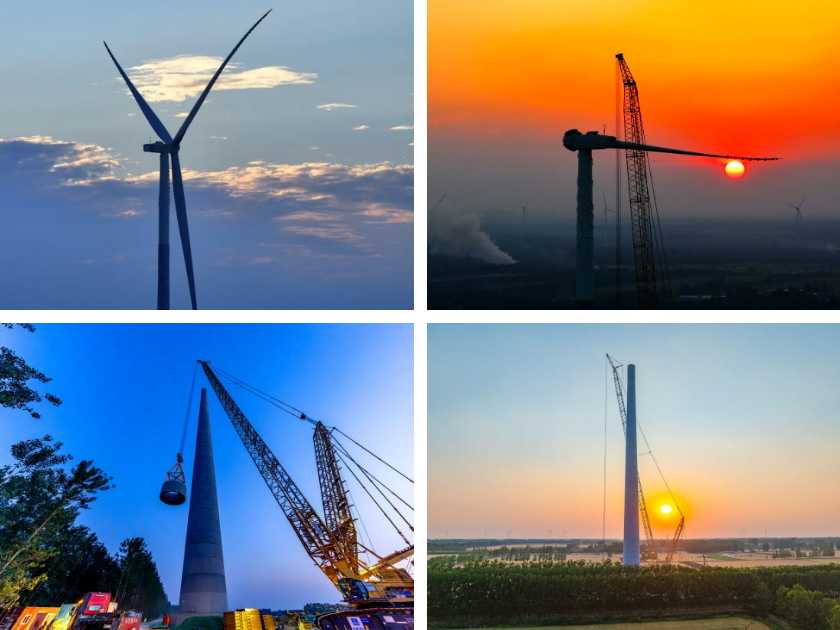

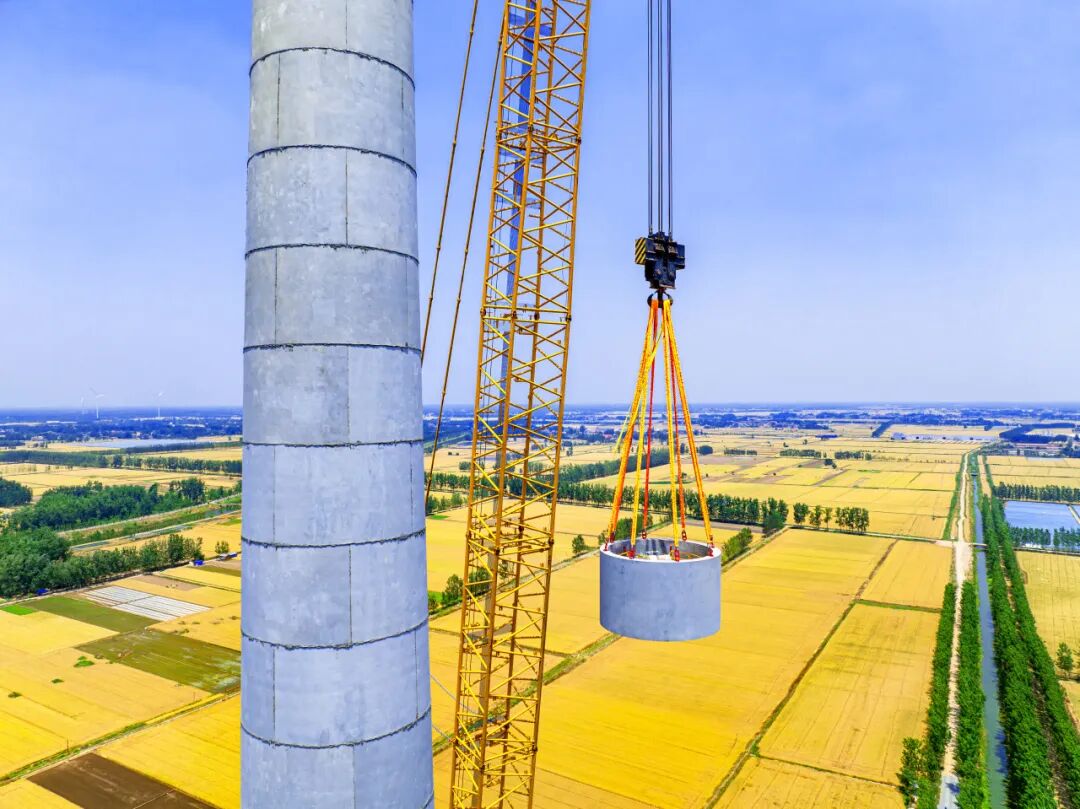

風機吊裝階段,較空曠地帶采用 800 噸副主吊進行混塔段吊裝,池塘、樹林環繞的有限空間引進國內先進的風電動臂塔機作業,保證毫米級精度的同時提升工效約 30%。為高質高效推進工程履約,混塔組裝階段研發管片防傾覆工裝,為約 16 噸重的管片加上 “安全鎖”;混塔段吊裝階段采用 “BIM + 有限元” 技術,提前模擬、論證高空吊裝方案的安全性,助力高空吊裝作業又穩又快進行。

隨風入鄉,共繪人與自然美好畫卷
項目橫跨 7 個鄉鎮、27 個自然村,是 “十里八鄉” 群眾關注的大事。建設前期,項目走訪調研 200 余戶居民,詳細介紹施工方案計劃,了解群眾意見需求,多次組織科普座談、現場觀摩,并開展暖心慰問、秋收助農等志愿服務活動,隨著項目建設推進,與鄉親們的距離不斷拉近。

項目將民生承諾寫在方案里,以吊車為網格管控節點,人員隨吊車流動監督作業、保障施工安全推進,過程中嚴格落實安全文明綠色施工,在風機周邊設置圍擋、大型吊裝作業避開農時,創新采用碳纖維增強復合材料對葉片進行降噪鋸齒設計,運行過程中可降低噪音約 50%,品質履約與貼心服務多次獲得屬地、業主表揚。

并網當日,經過 10 個小時、117 次指令傳遞,巨大的風機順利轉動,持續輸出的清潔電能匯入電網,能滿足區域 40 萬戶用電需求,“風車”、田野、村落相映成趣,勾勒出人與自然和諧共生的綠色畫卷。

風起臨沂,電送萬家。中建八一以實際行動踐行 “雙碳” 戰略、推動綠色轉型,為區域高質量發展與美麗中國建設貢獻鐵軍力量。
